大唐綏濱吉成風電場一期49.5MW工程截止至2011年8月28日,低壓繼保室土方開挖完成,基礎墊層、筏板、砼澆筑完成;綜合樓基礎完成70%;車庫倉庫砌體完成;35KV電纜溝,剪力墻未完成,外側回填完成,內外抹灰完成;道路施工3#-8#完成,7#-15#完成1/3,6#-13#完成1/3,15#風機位料場完成。
綏濱項目監理部為確保工程質量要求道路施工必須嚴格按制定的施工方案要求進行施工,認真檢查各部位尺寸、壓實度、平整度等及時取樣送檢工作;對升壓站低壓繼保室、綜合樓、車庫及倉庫、35KV配電室磚體砌筑、鋼筋制作、綁扎、支模、混凝土澆注等嚴格質量控制按規范及行業標準加強管理認真檢查,提前預控,發現問題及時糾正。
每周安全檢查,對檢查出問題的施工單位要求進行整改?,F(xiàn)場要設有安全專職人員,安全專職人員要配有袖標。各配合業主抓好現場安全才能保質保量完成施工進度。

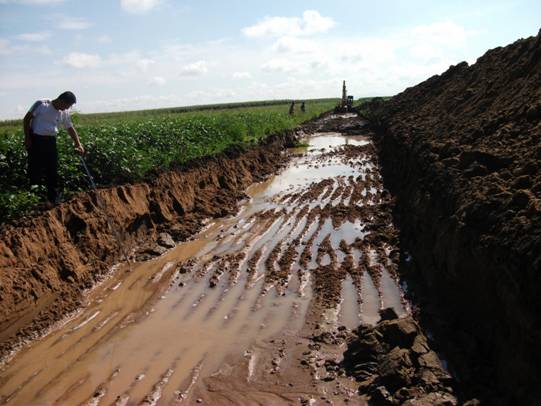

6#-13#路基開槽

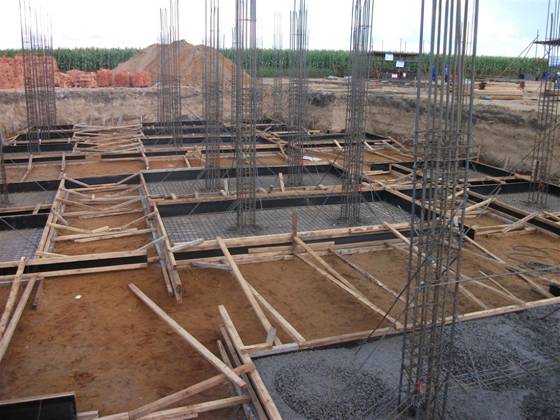

綜合樓獨立基礎灌漿

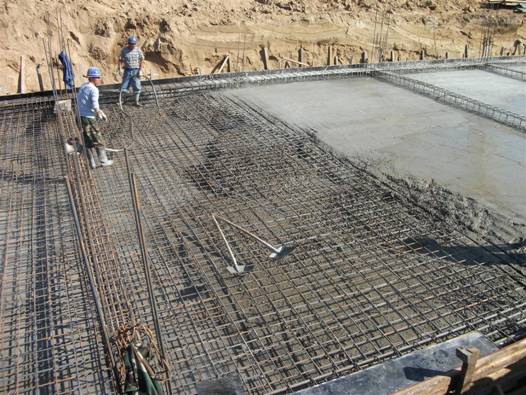

壓繼保室底板筏板灌漿
